第一章 总则
📜 条文
1.1
为适应社会主义市场经济发展的需要,规范建设项目经济评价工作,保证经济评价的质量,提高项目决策的科学化水平,引导和促进各类资源的合理有效配置,充分发挥投资效益,制定本建设项目经济评价方法。
1.2
建设项目经济评价方法适用于各类建设项目前期研究工作(包括规划、机会研究、项目建议书、可行性研究阶段),项目中间评价和后评价可参照使用。
1.3
建设项目经济评价是项目前期研究工作的重要内容,应根据国民经济与社会发展以及行业、地区发展规划的要求,在项目初步方案的基础上,采用科学、规范的分析方法,对拟建项目的财务可行性和经济合理性进行分析论证,做出全面评价,为项目的科学决策提供经济方面的依据。
1.4
建设项目可从不同的角度进行分类。
- 按项目的目标,分为经营性项目和非经营性项目;
- 按项目的产出属性(产品或服务),分为公共项目和非公共项目;
- 按项自的投资管理形式,分为政府投资项目和企业投资项目;
- 按项目与企业原有资产的关系,分为新建项目和改扩建项目;
- 按项目的融资主体,分为新设法人项目和既有法人项目。
1.5
建设项目经济评价的内容及侧重点,应根据项目性质、项目目标、项目投资者、项目财务主体以及项

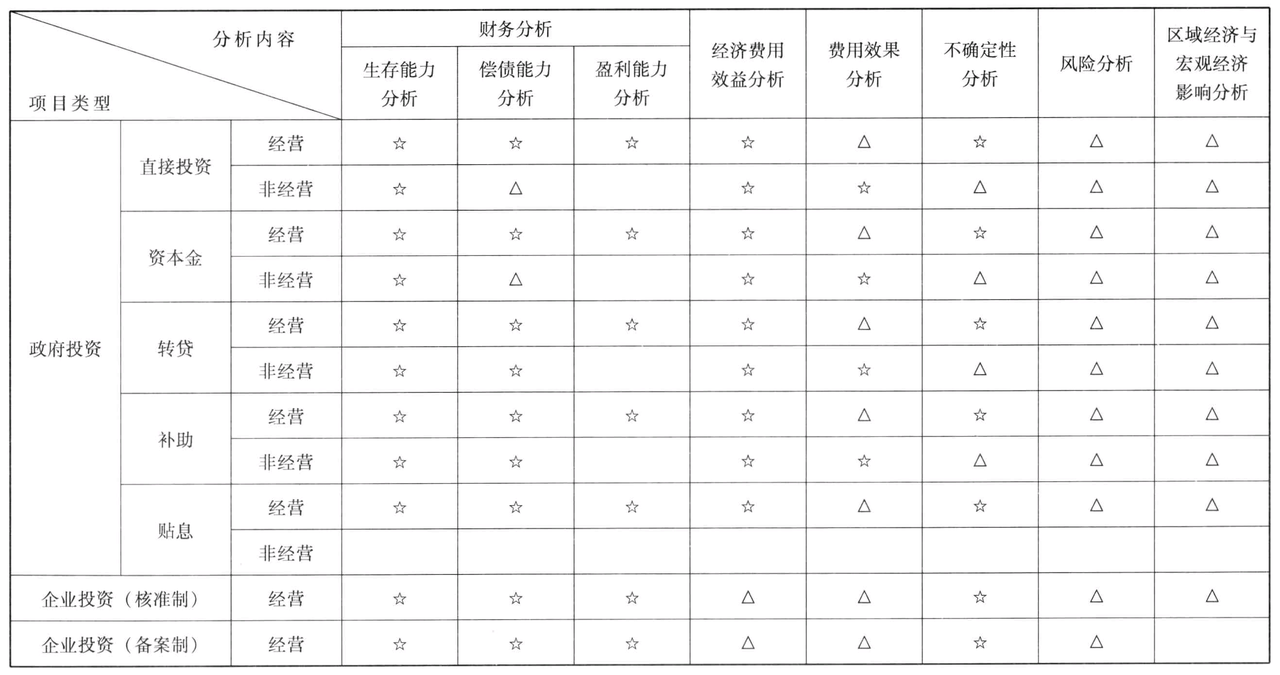

目对经济与社会的影响程度等具体情况选择确定(见附录A)。

注:
- 表中☆代表要做;△代表根据项目的特点,有要求时做,无要求时可以不做。具体使用的指标见相
关分析条文。
- 企业投资项目的经济评价内容可根据规定要求进行,一般按经营性项目选用,非经营项目可参照政
府投资项目选取评价内容。
1.6
建设项目经济评价的深度,应根据项目决策工作不同阶段的要求确定。建设项目可行性研究阶段的经
济评价,应系统分析、计算项目的效益和费用,通过多方案经济比选推荐最佳方案,对项目建设的必
要性、财务可行性、经济合理性、投资风险等进行全面的评价。项目规划、机会研究、项目建议书阶
段的经济评价可适当简化。
1.7
建设项目经济评价必须保证评价的客观性、科学性、公正性,通过“有无对比”坚持定量分析与定
性分析相结合、以定量分析为主和动态分析与静态分析相结合、以动态分析为主的原则。
1.8
建设项目经济评价的计算期,包括建设期和运营期。建设期应参照项目建设的合理工期或项目的建设进度计划合理确定;运营期应根据项目特点参照项目的合理经济寿命确定。
计算现金流的时间单位,一般采用年,也可采用其他常用的时间单位。
1.9
财务分析应采用以市场价格体系为基础的预测价格。
在建设期内,一般应考虑投入的相对价格变动及价格总水平变动。
在运营期内,若能合理判断未来市场价格变动趋势,投入与产出可采用相对变动价格;若难以确定投入与产出的价格变动,一般可采用项目运营期初的价格;有要求时,也可考虑价格总水平的变动。
经济费用效益分析应采用以影子价格体系为基础的预测价格,不考虑价格总水平变动因素。
📝 条文说明
1.1 制定《建设项目经济评价方法》的目的
建设项目经济评价是建设项目决策的重要依据,对于提高建设项目决策的科学化水平,引导和促进各类资源的合理有效配置,优化投资结构,充分发挥投资效益具有重要作用。
本《建设项目经济评价方法》是为适应我国社会主义市场经济发展的需要,按照投资体制改革的要求,在总结我国建设项目经济评价工作经验的基础上,借鉴国内外经济评价近年的成果,对原国家计委、建设部1993年印发的《建设项目经济评价方法与参数》(第二版)进行修订而成,目的是进一步规范建设项目经济评价工作,提高经济评价工作质量。
1.2 经济评价方法的适用范围
所有项目的经济评价都是基于资金时间价值这一原理,因此本方法具有较宽的适用面,可用于各行各业的建设项目,如工业、农业、林业、交通运输、教育、卫生、房地产开发等大行业,同样,各大行业内的小行业也可以用此方法进行经济评价。行业经济评价的区别一般体现在财务或经济的费用效益流量的识别和估算上,以及对评价内容的选择上,各行业可结合自身特点制定相关的实施细则。
当前我国社会主义市场经济体系的架构已经基本形成,投资主体已经由计划经济体制下单一的国家或政府,扩展成为政府、国有企业、民营企业、事业单位、个体经济以及政府与私人联合体等多种主体,形成投资主体多元化、资金来源多渠道、投资方式多样化、项目建设市场化的新格局。本方法对不同投资主体在使用上没有限制。
传统的项目评价工作只是为提高项目决策的科学性和有效性服务,因此一般也只用于项目的初步可行性研究与可行性研究。随着人们对提高国家整体投资效率认识的深入,评价方法逐步被用于行业规划、大型项目的规划研究和机会识别阶段,并取得了显著的成果。在项目开始实施后,通过对实施过程进行监督,并与项目前期评价的结论对照,投资人可以发现问题,进行相应的改进,从而提高项目实施的效率。项目完工后,再次对照项目早期的评估结论进行全面的后评价,包括对项目实际取得的经济效益进行测算和评估,可以总结经验教训,为今后建设项目科学决策提供参考信息。
1.3 经济评价的作用
建设项目前期研究是在建设项目投资决策前,对项目建设的必要性和项目备选方案的工艺技术、 运行条件、环境与社会等方面进行全面的分析论证和评价工作。经济评价是项目前期研究诸多内容中的重要内容和有机组成部分。
项目活动是整个社会经济活动的一个组成部分,而且要与整个社会的经济活动相融,符合行业和地区发展规划要求,因此,经济评价一般都要对项目与行业发展规划进行阐述。国务院投资体制改革决定明确规定,对属于核准制和备案制的企业投资项目,都要求在行业规划的范围内进行评审。这是国家宏观调控的重要措施之一。
在完成项目方案的基础上,采用科学的分析方法,对拟建项目的财务可行性(可接受性)和经济合理性进行科学的分析论证,做出全面、正确的经济评价结论,为投资者提供科学的决策依据。
项目前期研究阶段要做技术的、经济的、环境的、社会的、生态影响的分析论证,每一类分析都可能影响投资决策。经济评价只是项目评价的一项重要内容,不能指望由其解决所有问题。同理,对于经济评价,决策者也不能只通过一种指标(如内部收益率)就能判断项目在财务上或经济上是否可行,而应同时考虑多种影响因素和多个目标的选择,并把这些影响和目标相互协调起来,才能实现项目系统优化,进行最终决策。
1.4 项目分类
建设项目可以从不同分析角度进行分类。
- 按项目的目标,分为经营性项目和非经营性项目。
a. 经营性项目通过投资以实现所有者权益的市场价值最大化为目标,以投资牟利为行为趋向。绝 大多数生产或流通领域的投资项目都属于这类项目。
b. 非经营性项目不以追求营利为目标,其中包括本身就没有经营活动、没有收益的项目,如城市道路、路灯、公共绿化、航道疏浚、水利灌溉渠道、植树造林等项目,这类项目的投资一般由政府安排,营运资金也由政府支出。另外有的项目的产出直接为公众提供基本生活服务,本身有生产经营活动,有营业收入,但产品价格不由市场机制形成。在后一类项目中,有些能回收全部投资成本,项目有财务生存能力;有些不能回收全部投资成本,需要政府补贴才能维持运营;有些能够回收全部投资成本且略有节余。对于这类建设项目,国家有相应的配套政策。
- 按项目的产品(或服务)属性,分为公共项目和非公共项目。
a. 公共项目是指为满足社会公众需要,生产或提供公共物品(包括服务)的项目,如上述第一类非经营性项目。公共物品的特征是具有非排他性或排他无效率,有很大一类物品无法或不应收费。人们一般认为,由政府生产或提供公共物品可以增进社会福利,是政府的一项合适的职能。
b. 非公共项目是指除公共项目以外的其他项目。相对于“政府部门提供公共物品”的是“私人部门提供的商品”,其重要特征是:供应商能够向那些想消费这种商品的人收费并因此得到利润。
- 按项目的投资管理形式,分为政府投资项目和企业投资项目。
a. 政府投资项目是指使用政府性资金的建设项目以及有关的投资活动。政府性资金包括:财政预算投资资金(含国债资金);利用国际金融组织和外国政府贷款的主权外债资金;纳入预算管理的专项建设资金;法律、法规规定的其他政府性资金。政府按照资金来源、项目性质和宏观调控需要,分别采用直接投资、资本金注入、投资补助、转贷、贴息等方式进行投资。
b. 不使用政府性资金的投资项目统称企业投资项目。
- 按项目与企业原有资产的关系,分为新建项目和改扩建项目。
a. 改扩建项目与新建项目的区别在于:改扩建项目是在原有企业基础上进行建设的,在不同程度上利用了原有企业的资源,以增量带动存量,以较小的新增投入取得较大的新增效益。建设期内项目建设与原有企业的生产同步进行。
- 按项目的融资主体,分为新设法人项目和既有法人项目。
a. 新设法人项目由新组建的项目法人为项目进行融资,其特点是:项目投资由新设法人筹集的资本金和债务资金构成;由新设项目法人承担融资责任和风险;从项目投产后的财务效益情况考察偿债能力。
b. 既有法人项目要依托现有法人为项目进行融资,其特点是:拟建项目不组建新的项目法人,由既有法人统一组织融资活动并承担融资责任和风险;拟建项目一般是在既有法人资产和信用的基础上进行的,并形成增量资产;从既有法人的财务整体状况考察融资后的偿债能力。
除上述几种分类外,项目还可以从其他角度进行分类。没有一种分类方法可以涵盖各种属性的项目,为便于后面叙述,列举了几种分类。这些分类对经济评价内容、评价方法、效益与费用估算、报表设置等都有重要影响。实际工作中可以根据需要从不同的角度另行分类。
1.5 经济评价内容与方法的选择及侧重点
项目类型、项目性质、项目目标和行业特点都会影响评价方法、评价内容、评价参数的选择。具体项目选择什么评价方法、评价内容和评价参数不能一概而论,不要求所有项目采用各种方法和内容统统做一遍。项目投资者、设计和评估人员应具体问题具体分析,独立地做出选择。
对于一般项目,财务分析结果将对其决策、实施和运营产生重大影响,财务分析必不可少。由于这类项目产出品的市场价格基本上能够反映其真实价值,当财务分析的结果能够满足决策需要时,可以不进行经济费用效益分析。
对于那些关系国家安全、国土开发、市场不能有效配置资源等具有较明显外部效果的项目(一般为政府审批或核准项目),需要从国家经济整体利益的角度来考察项目,并以能反映资源真实价值的影子价格来计算项目的经济效益和费用,通过经济评价指标的计算和分析,得出项目是否对整个社会经济有益的结论。
对于特别重大的建设项目,除进行财务分析与经济费用效益分析外,还应专门进行项目对区域经济或宏观经济影响的研究与分析。
1.6 经济评价的内容深度要求
项目前期研究各个阶段是对项目的内部、外部条件由浅入深、由粗到细的逐步细化过程,一般分为 规划、机会研究、项目建议书和可行性研究四个阶段。由于不同研究阶段的研究目的、内容深度和要求等不相同,因此,经济评价的内容深度和侧重点也随着项目决策不同阶段的要求有所不同。
可行性研究阶段的经济评价,应按照本方法的内容要求,对建设项目的财务可接受性和经济合理性进行详细、全面的分析论证。
项目建议书阶段的经济评价,重点是围绕项目立项建设的必要性和可能性,分析论证项目的经济条件及经济状况。这个阶段采用的基础数据可适当粗略,采用的评价指标可根据资料和认识的深度适度简化。
规划和机会研究是将项目意向变成简要的项目建议的过程,研究人员对项目赖以存在的客观(内外部)条件的认识还不深刻,或者说不确定性比较大,在此阶段,可以用一些综合性的信息资料,计算简便的指标进行分析。
1.7 经济评价应遵循的基本原则
“有无对比”原则。“有无对比”是指“有项目”相对于“无项目”的对比分析。“无项目”状态指不对该项目进行投资时,在计算期内,与项目有关的资产、费用与收益的预计发展情况; “有项目”状态指对该项目进行投资后,在计算期内,资产、费用与收益的预计情况。“有无对比”求出项目的增量效益,排除了项目实施以前各种条件的影响,突出项目活动的效果。“有项目”与“无项目”两种情况下,效益和费用的计算范围、计算期应保持一致,具有可比性。
效益与费用计算口径对应一致的原则。将效益与费用限定在同一个范围内,才有可能进行比较,计算的净效益才是项目投入的真实回报。
收益与风险权衡的原则。投资人关心的是效益指标,但是,对于可能给项目带来风险的因素考虑得不全面,对风险可能造成的损失估计不足,结果往往有可能使得项目失败。收益与风险权衡的原则提示投资者,在进行投资决策时,不仅要看到效益,也要关注风险,权衡得失利弊后再行决策。
定量分析与定性分析相结合,以定量分析为主的原则。经济评价的本质就是要对拟建项目在整个计算期的经济活动,通过效益与费用的计算,对项目经济效益进行分析和比较。一般来说,项目经济评价要求尽量采用定量指标,但对一些不能量化的经济因素,不能直接进行数量分析,对此要求进行定性分析,并与定量分析结合起来进行评价。
动态分析与静态分析相结合,以动态分析为主的原则。动态分析是指利用资金时间价值的原理对现金流量进行折现分析。静态分析是指不对现金流量进行折现分析。项目经济评价的核心是折现,所以分析评价要以折现(动态)指标为主。非折现(静态)指标与一般的财务和经济指标内涵基本相同,比较直观,但是只能作为辅助指标。
1.8 项目计算期
- 项目计算期是指经济评价中为进行动态分析所设定的期限,包括建设期和运营期。
a. 建设期是指项目资金正式投入开始到项目建成投产为止所需要的时间,可按合理工期或预计 的建设进度确定。
b. 运营期分为投产期和达产期两个阶段。运营期一般应以项目主要设备的经济寿命期确定。项目计算期应根据多种因素综合确定,包括行业特点、主要装置(或设备)的经济寿命等。
行业有规定时,应从其规定。
i. 投产期是指项目投入生产,但生产能力尚未完全达到设计能力时的过渡阶段。
ii. 达产期是指生产运营达到设计预期水平后的时间。
项目计算期的长短主要取决于项目本身的特性,因此无法对项目计算期作出统一规定。计算期不宜定得太长一方面是因为按照现金流量折现的方法,把后期的净收益折为现值的数值相对较小,很难对财务分析结论产生有决定性的影响;另一方面由于时间越长,预测的数据会越不准确。
计算期较长的项目多以年为时间单位。对于计算期较短的行业项目,在较短的时间间隔内(如月、季、半年或其他非日历时间间隔)现金流水平有较大变化,如油田钻井开发项目、高科技产业项目等,这类项目不宜用“年”做计算现金流量的时间单位,可根据项目的具体情况选择合适的计算现金流量的时间单位。
由于折现评价指标受计算时间的影响,对需要比较的项目或方案应取相同的计算期。
1.9 价格体系
项目投入物和产出物的价格,是影响方案比选和经济评价结果最重要、最敏感的因素之一。项目评价都是对未来活动的估计,投入和产出都在未来一段时间发生,所以要采用预测价格对费用效益进行估算。
财务分析应采用以市场价格体系为基础的预测价格。影响市场价格变动的因素很多,也很复杂,但归纳起来,不外乎两类:一是由于供需量的变化、价格政策的变化、劳动生产率变化等可能引起商品间比价的改变,产生相对价格变化;二是由于通货膨胀或通货紧缩而引起商品价格总水平的变化,产生绝对价格变动。
在市场经济条件下,货物的价格因地而异,因时而变,要准确预测货物在项目计算期中的价格是很困难的。在不影响评价结论的前提下,可采取简化办法:
a. 对建设期的投入物,由于需要预测的年限较短,可既考虑相对价格变化,又考虑价格总水平变动;又由于建设期投入物品种繁多,分别预测难度大,还可能增加不确定性,因此,在实践中一般以涨价预备费(价差预备费)的形式综合计算。
b. 对运营期的投入物和产出物价格,由于运营期比较长,在前期研究阶段对将来的物价上涨水平较难预测,预测结果的可靠性也难以保证,因此一般只预测到经营期初价格。运营期各年采用同一的不变价格。
考虑到项目可能有多种投入或产出,在不影响评价结论的前提下,只需对在生产成本中影响特别大的货物和主要产出物的价格进行预测。一般情况下,根据市场预测的结果和销售策略确定主要产出物价格。在对未来市场价格信息有充分可靠判断的情况下,本着客观、谨慎的原则,也可以采用 相对变动的价格,甚至考虑通货膨胀因素。在这种情况下,财务分析采用的财务基准收益率也应考虑通货膨胀因素。
在经济费用效益分析中,采用以影子价格体系为基础的预测价格,影子价格体系不考虑通货膨胀因素的影响。
